Práce na rekonstrukci křižovatky Mileta jsou v plném proudu

Práce na rekonstrukci křižovatky Mileta jsou v plném proudu

Článek KVIS - Novinky ze staveb

Aktualizováno 21. 11. 2024

Rekonstrukce křižovatky Mileta v Hradci Králové pokračuje a parta lidí pod vedením Luboše Barčáka jede podle plánu. Odčerpali již přes 100 tisíc kubíků vody a položili potrubí DN 600

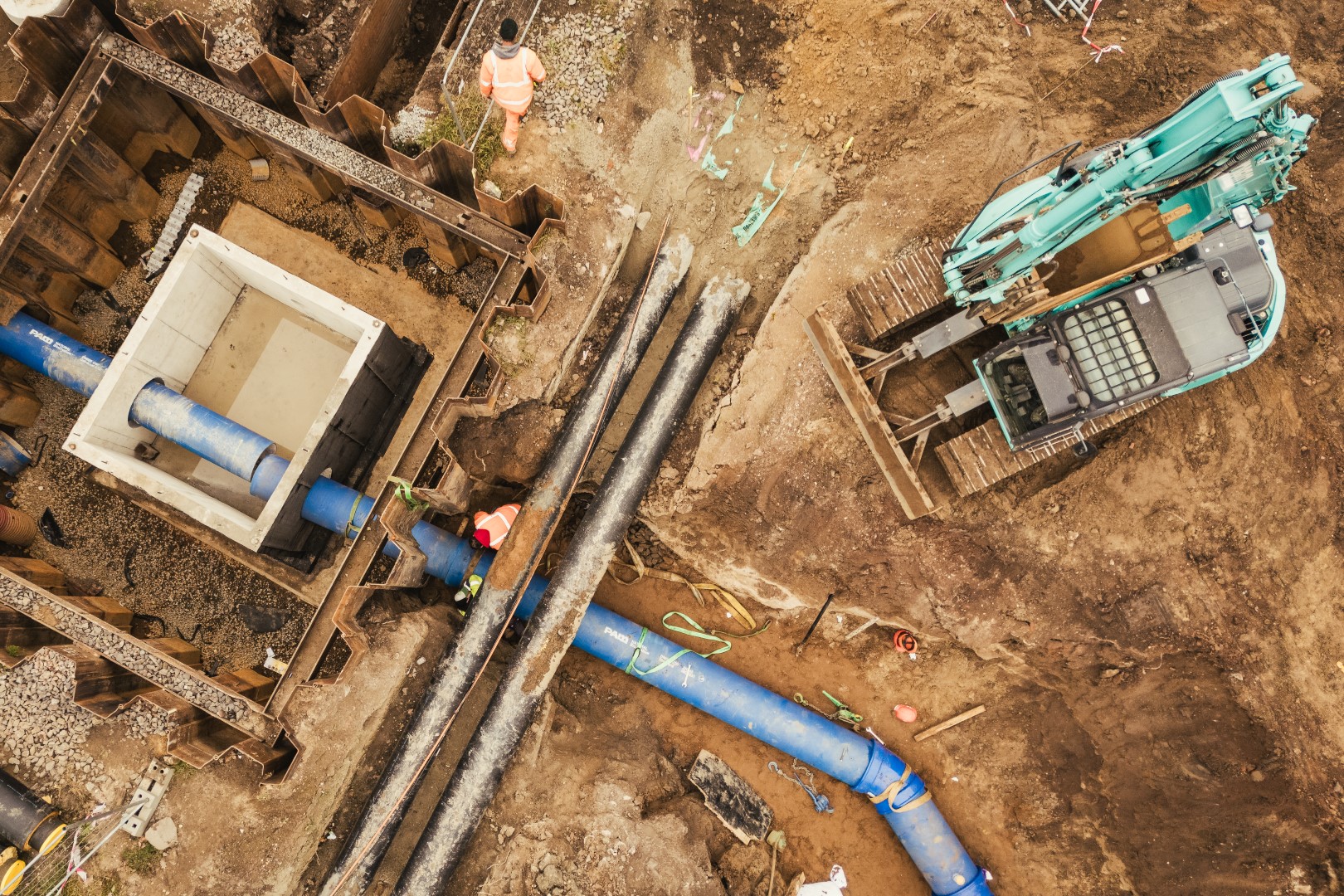

Rekonstrukce křižovatky Mileta v Hradci Králové je v plném proudu a výsledky jsou už teď více než viditelné. Za poslední týdny jsme usadili celkem čtyři šachty, z toho jednu velkoobjemovou složenou ze čtyř dílů, přičemž každý díl váží 26 tun. Tato velkoobjemová jímka je klíčová, jelikož do ní postupně napojujeme potrubí různých dimenzí – DN 600, DN 300, DN 200 a DN 150.

Kromě montáže šachet probíhá také nepřetržité odčerpávání vody z místa stavby, což je zásadní pro další postup prací. Do dnešního dne jsme odvedli přes 100 000 kubíků vody do vsakovacích objektů.

Současně jsme dokončili montáž potrubí DN 600, které je klíčovou součástí nové infrastruktury.

Skvělá práce!
